Proyek Drainase di Cipto Mangunkusumo Minus 10 Persen, Pengendara Waspada Pelat Baja Penutup Jalan Peok

Bontang - M Rifki
01 September 2024

Proyek Drainase di Cipto Mangunkusumo Minus 10 Persen, Pengendara Waspada Pelat Baja Penutup Jalan Peok Kondisi terkini proyek drainase di Jalan Cipto Mangunkusumo per 1 September 2024/M Rifki - Klik Kaltim

BONTANG- Progres pengerjaan proyek drainase di jalan Cipto Mangunkusumo hingga akhir Agustus kemarin tercatat minus 10 persen. Kontraktor CV Bonanza Indonesia Teknik beralasan pekerjaan molor akibat terkendala cuaca.

Seharusnya, progres per akhir Agustus kemarin mencapai 50 persen, tetapi capaian yang diselesaikan baru 40 persen di akhir bulan.

Informasi itu disampaikan oleh perwakilan kontraktor pekerja CV Bonanza Indonesia Teknik, Abdillah saat dikunjungi  Klik Kaltim Minggu (1/9/2024) siang.

Dia mengatakan, pengerjaan saat ini difokuskan untuk pengerjaan di jalur sebelahnya untuk penggalian. Pihaknya mengerahkan 3 alat berat, terdiri dari 2 eskavator dan 1 perata tanah.

"Progres sudah 40 persen. Kita deviasi minus 10 persen. Kemarin sudah rapat dengan PUPR Kota Bontang mendapat Show Couse Meeting (SCM) 1" ucap Abdillah.

Lebih lanjut, meski minus. Abdillah, mengaku, akan mengejar ketertinggalan itu pada pekan ini. Bahkan dirinya optimis pengerjaan bisa rampung sesuai dengan batas kontrak yaitu November 2024 mendatang.

Abdillah mengatakan, ruas jalan yang telah ditimbun urung dicor karena terdapat celah sekitar 1 meter diantara box culvert dan badan jalan. Pihaknya harus menimbun celah tersebut, sebelum dilakukan pengerasan.

Sementara untuk jalur sebelah kanan diprediksi akan rampung terlebih dahulu. Karena di situ tidak terdapat rongga dan bisa langsung di-cor usai box culvert di bawahnya terpasang.

"Kalau sebelah kanan kita rampungkan dulu. Baru sebelah kirinya. Kita optimis rampung lah bulan ini " sambungnya.

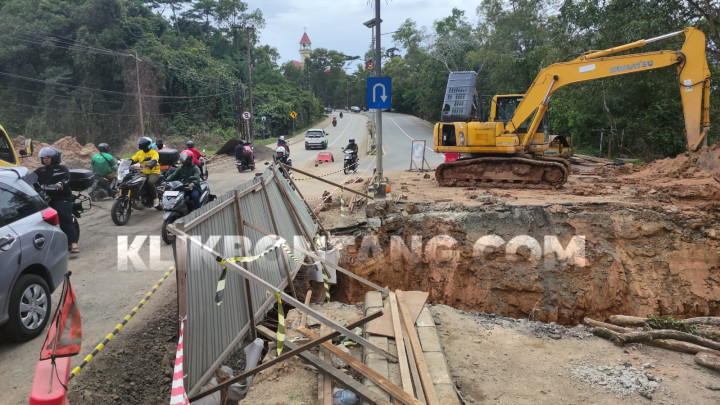

Pantauan klik kaltim di lapangan, kontraktor mengerahkan 10 orang pekerja mereka. Jalur yang dilalui kendaraan masih bergelombang karena belum dicor. Bahkan, pelat baja penutup jalan penyok dengan bagian ujungnya terjungkit.

Kontraktor masih menunggu onderdil alat berat yang trouble untuk melakukan pengangkatan pelat baja tersebut. "Iya terangkat. Kita masih tunggu oli alat berat dulu. Kita siapkan penjaga juga biar arahkan mobil untuk tidak melintas di plat itu," tuturnya.

Sementara Klik Kaltim, berupaya mengkonfirmasi Kabid Bina Marga PUPR Kota Bontang Anwar Nurddin. Namun belum memberikan komentar. "Maaf dinda lagi ada kegiatan. Nanti saya berikan informasi," singkat Anwar.
